Workshops zur Einführung eines Energiemanagementsystems nach ISO 50001

Praxisnahe Einführung eines EnMS für einen Produktionsstandort der chemischen Industrie

Für einen Standort im Bereich Herstellung sonstiger chemischer Erzeugnisse konzipierte und moderierte INOPCO praxisnahe Workshops zur Einführung eines Energiemanagementsystems nach DIN EN ISO 50001.

Der Anlass ergab sich aus dem Energieeffizienzgesetz: Aufgrund des Gesamtenergieverbrauchs war die Einführung eines Energie- oder Umweltmanagementsystems erforderlich. Ziel war nicht nur die formale Normerfüllung, sondern der Aufbau eines wirksamen EnMS, das in die vorhandenen Managementsysteme ISO 9001 und ISO 14001 integriert werden kann.

ISO 50001 Projekt anfragen

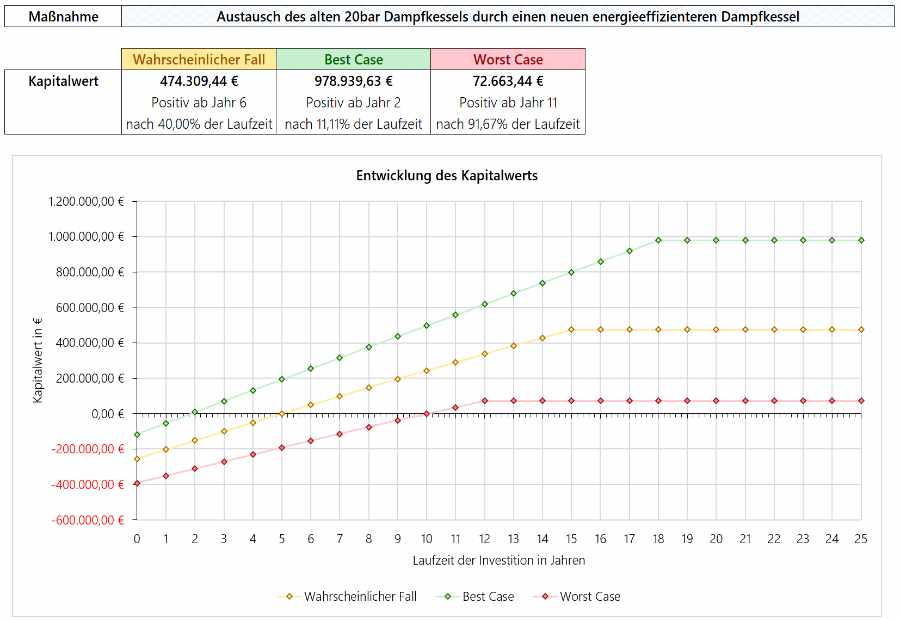

Dashboard zur Bewertung von Energieeffizienzmaßnahmen und ValERI im ISO 50001 Projekt

Auslöser

Einführung eines Managementsystems nach § 8 EnEfG aufgrund des Gesamtendenergieverbrauchs.

Normbasis

DIN EN ISO 50001 mit PDCA-Zyklus, Energiepolitik, Energieplanung und fortlaufender Verbesserung.

Integration

Harmonisierung mit bestehenden Managementsystemen nach ISO 9001 und ISO 14001.

Standort

Produktion im Food- und Non-Food-Bereich mit regulatorischen Schnittstellen und Stadtwerke-Bezug.

Vom Kickoff zur umsetzbaren EnMS-Struktur

Nach einer GAP-Analyse wurde das Einführungsprojekt in aufeinander aufbauende Phasen gegliedert. Jeder Workshop verband Normanforderungen, Standortrealität und konkrete Arbeitsergebnisse.

Strategie und Verankerung

Kontext, Stakeholder, Chancen und Risiken, Anwendungsbereich, Energiepolitik und Verantwortlichkeiten.

Ist-Zustand Energiemanagement

Datenerhebung, Begehungen, Energieziele, energetische Bewertung und energetische Ausgangsbasis.

Soll-Zustand Energiemanagement

SEUs, EnPIs, Energieprogramm, Maßnahmenbewertung, Wirtschaftlichkeit und Mitarbeitenden-Sensibilisierung.

Bewertung und Überwachung

Überwachung, Messung, Analyse, Management Review, internes Audit und Vorbereitung der Zertifizierung.

Projektplan zur Einführung eines Energiemanagementsystems nach ISO 50001

Vier Phasen statt Einzelmaßnahmen

Das EnMS wurde als strukturiertes Einführungsprojekt aufgebaut

Die Workshopreihe wurde als Projektstruktur entwickelt: Zunächst wurden strategische Grundlagen, Verantwortlichkeiten, Kompetenzen, Rechtskataster, Energiepolitik und interne Kommunikation verankert. Danach folgten Ist-Aufnahme, energetische Bewertung und Energieziele.

Im nächsten Schritt wurden relevante Energieverbraucher, Energieleistungskennzahlen, Maßnahmen und Energieprogramm konkretisiert. Abschließend standen Management Review, internes Audit, Nichtkonformitäten, Korrekturmaßnahmen und die Vorbereitung auf die externe Zertifizierung im Fokus.

Besonderheit: Die Workshops dienten nicht nur der Wissensvermittlung, sondern der gemeinsamen Erarbeitung belastbarer EnMS-Strukturen mit Leitungsebene, Energieteam und operativen Verantwortlichen.

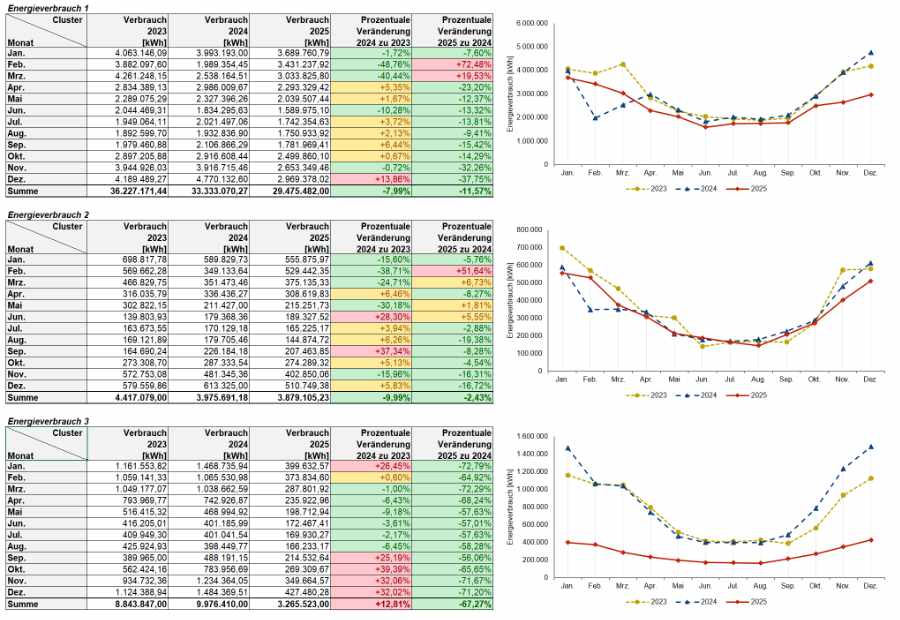

Energetische Bewertung und Gesamtenergieverbrauch im ISO 50001 Projekt

Lineare Regression zur Normalisierung der Energieleistung im Energiemanagement

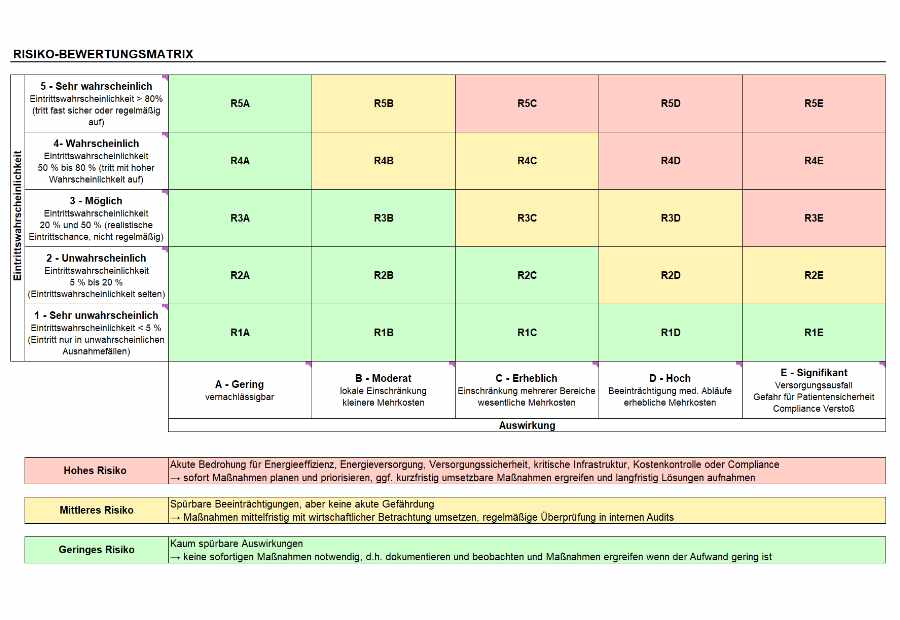

Risiko-Bewertungsmatrix für die Einführung eines Energiemanagementsystems

Fachliche Schwerpunkte der Einführung

Vom Energieverbrauch zur steuerbaren Energieleistung

Ein Schwerpunkt lag auf der energetischen Bewertung: Daten wurden erhoben, bewertet und in eine Ausgangsbasis überführt. Daraus konnten Energieziele, relevante Energieverbraucher und Energieleistungskennzahlen abgeleitet werden.

Für die Bewertung der Energieleistung wurden methodische Ansätze wie Normalisierung und Regressionsanalyse berücksichtigt. Dadurch lassen sich Verbrauchsentwicklungen nicht nur absolut betrachten, sondern im Zusammenhang mit Einflussgrößen und Betriebsbedingungen bewerten.

  • Energetische Bewertung und energetische Ausgangsbasis
  • Definition relevanter Energieverbraucher und Energieleistungskennzahlen
  • Maßnahmenprogramm mit Energiezielen und Wirtschaftlichkeitsbetrachtung
  • Vorbereitung von Management Review, internem Audit und Zertifizierung

Prozessdarstellung zur Einführung eines Energiemanagementsystems nach ISO 50001

Ergebnis

Das Unternehmen erhielt eine strukturierte Grundlage für die Einführung des Energiemanagementsystems und die weitere Zertifizierungsvorbereitung.

  • Workshopreihe zur Einführung eines EnMS nach DIN EN ISO 50001
  • Harmonisierung mit ISO 9001 und ISO 14001 vorbereitet
  • Energetische Bewertung, Ausgangsbasis, SEUs und EnPIs fachlich strukturiert
  • Energieprogramm, Maßnahmenbewertung und Mitarbeitenden-Sensibilisierung aufgebaut
  • Management Review, internes Audit und externe Zertifizierung vorbereitet
